Дневник 2-го этапа проекта

Сентябрь 2017 года

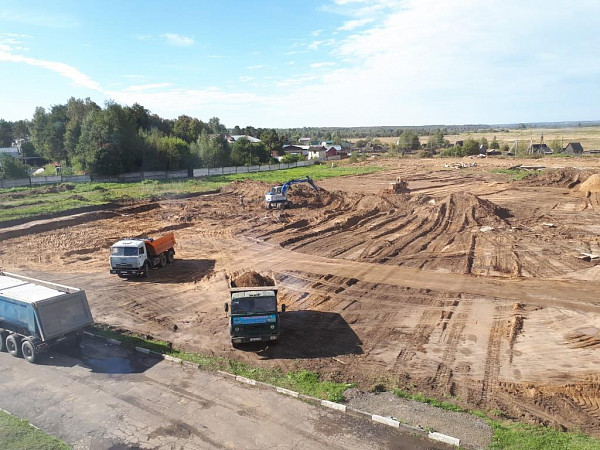

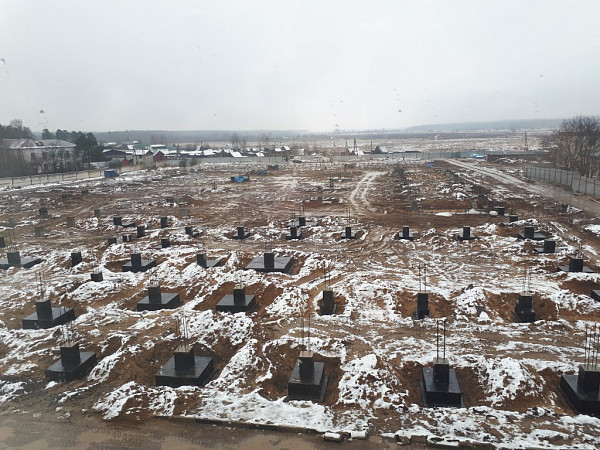

Подготовка площадки строительства административно-производственного корпуса

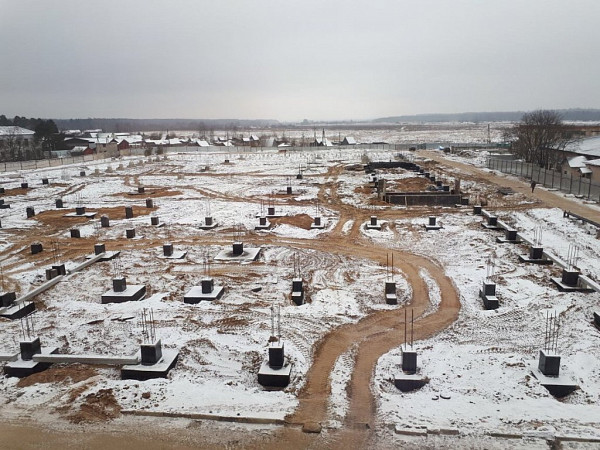

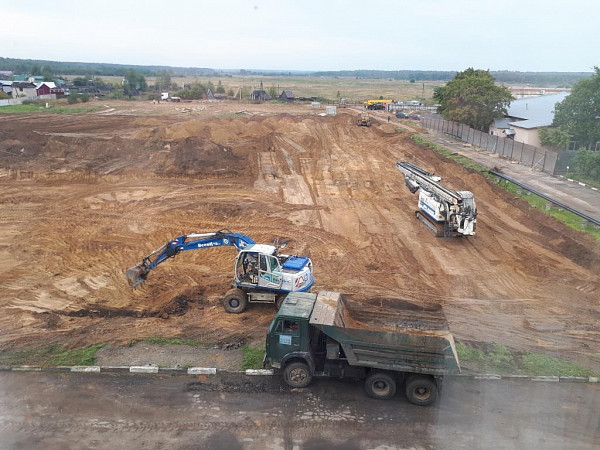

Подготовка площадки строительства административно-производственного корпуса Подготовка площадки строительства административно-производственного корпуса
Дан старт строительству новых административно-производственного и испытательного корпусов
Дан старт строительству новых административно-производственного и испытательного корпусов

Ноябрь 2017 года

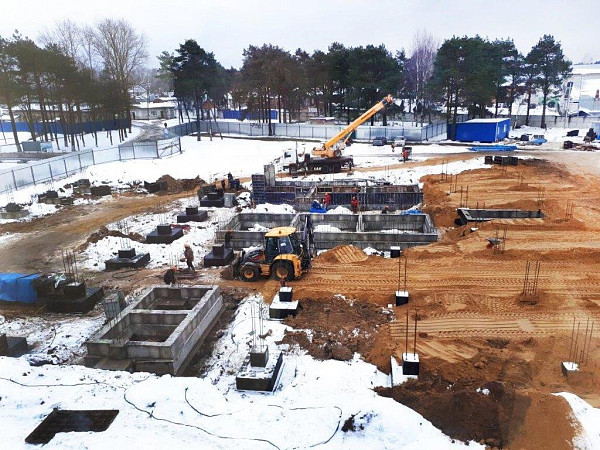

Произведено ограждение стройплощадки, возведены вспомогательные сооружения, подключены инженерные коммуникации, необходимые для строительства
Произведено ограждение стройплощадки, возведены вспомогательные сооружения, подключены инженерные коммуникации, необходимые для строительства
Работы по строительству Испытательного комплекса (1-я половина ноября)
Работы по строительству Испытательного комплекса (1-я половина ноября)
Работы по строительству Испытательного комплекса (2-я половина ноября)
Работы по строительству Испытательного комплекса (2-я половина ноября)

Декабрь 2017 года

Ведется активная работа по возведению Испытательного комплекса
Ведется активная работа по возведению Испытательного комплекса
19 декабря получен первый транш второго этапа кредитного финансирования Внешэкономбанка на реализацию проекта П2 в филиале НПО «Наука»
19 декабря получен первый транш второго этапа кредитного финансирования Внешэкономбанка на реализацию проекта П2 в филиале НПО «Наука» 19 декабря получен первый транш второго этапа кредитного финансирования Внешэкономбанка на реализацию проекта П2 в филиале НПО «Наука»

Январь 2018 года

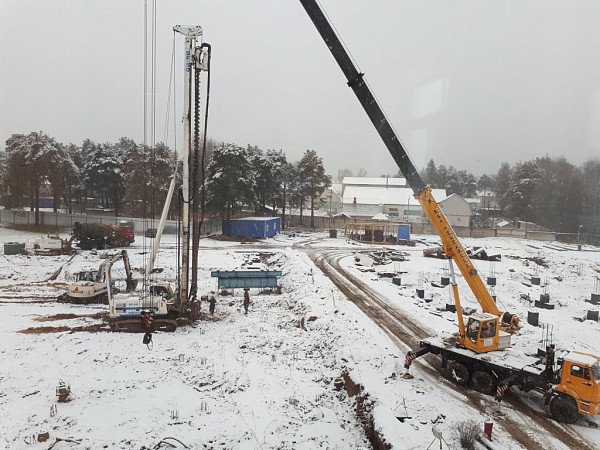

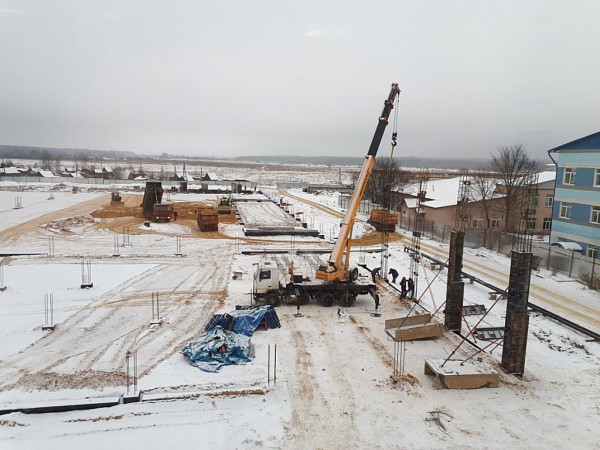

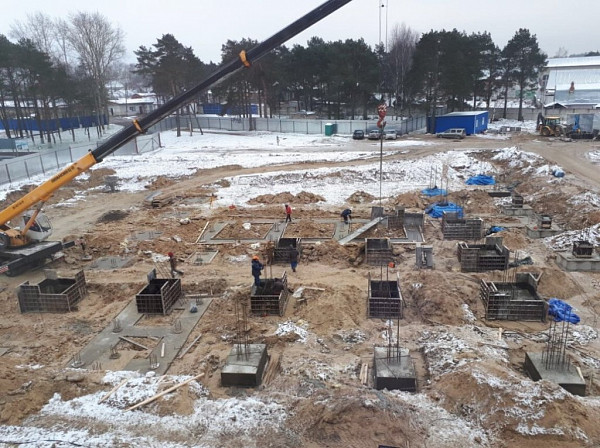

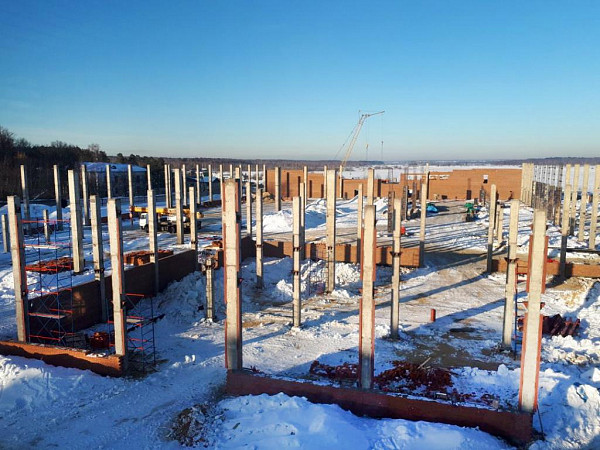

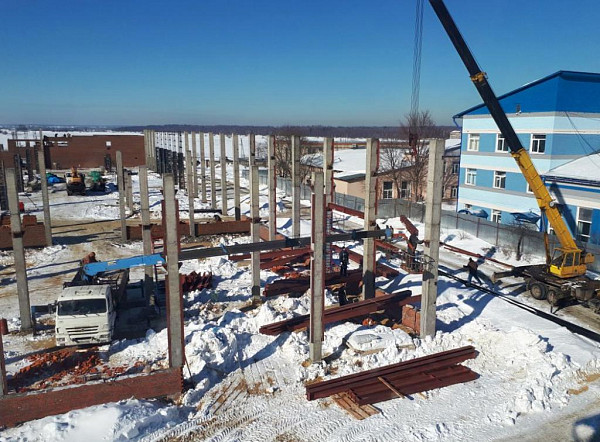

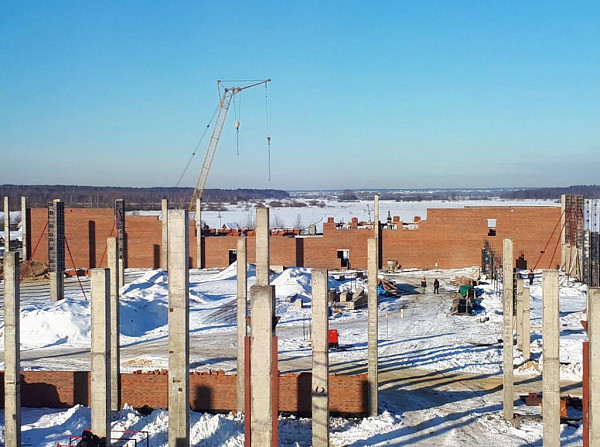

Ведется подготовка к выполнению работ по строительству несущих конструкций - началось возведение опалубки под монолитные железобетонные колонны
Ведется подготовка к выполнению работ по строительству несущих конструкций - началось возведение опалубки под монолитные железобетонные колонны

Февраль 2018 года

Продолжается возведение несущих конструкций новых корпусов
Продолжается возведение несущих конструкций новых корпусов
Производится кирпичная кладка здания 1-го этажа АБК. На 80% выполнены работы по устройству перекрытий 1-го этажа.
Производится кирпичная кладка здания 1-го этажа АБК. На 80% выполнены работы по устройству перекрытий 1-го этажа.
Идут подготовительные работы под монтаж инженерных систем. Завершены мероприятия по устройству технического подполья АБК.
Идут подготовительные работы под монтаж инженерных систем. Завершены мероприятия по устройству технического подполья АБК.

Март 2018 года

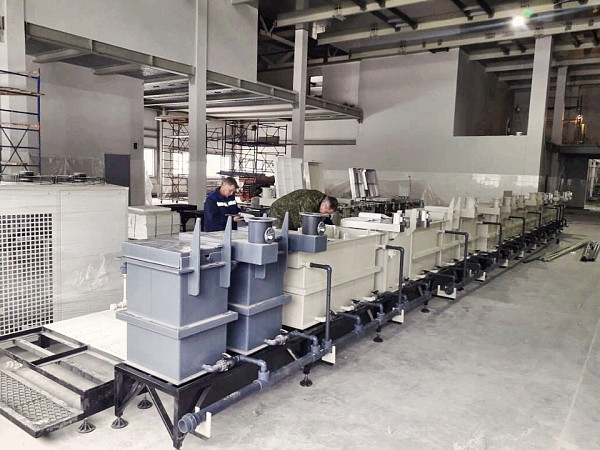

Ведутся работы по устройству ограждающих конструкций гальванического участка: устройству цоколя и устройству кирпичных стен
Ведутся работы по устройству ограждающих конструкций гальванического участка: устройству цоколя и устройству кирпичных стен
Идет монтаж металлоконструкций перекрытия в гальваническом участке
Идет монтаж металлоконструкций перекрытия в гальваническом участке
Продолжается возведение второго этажа административно-бытового корпуса
Продолжается возведение второго этажа административно-бытового корпуса

Апрель 2018 года

Продолжается строительство испытательного корпуса. В настоящее время ведутся монолитные работы по возведению каркаса здания.
Продолжается строительство испытательного корпуса. В настоящее время ведутся монолитные работы по возведению каркаса здания.

Строительно-монтажные работы по административно-производственному комплексу выполнены на 25 %.
Строительно-монтажные работы по административно-производственному комплексу выполнены на 25 %.

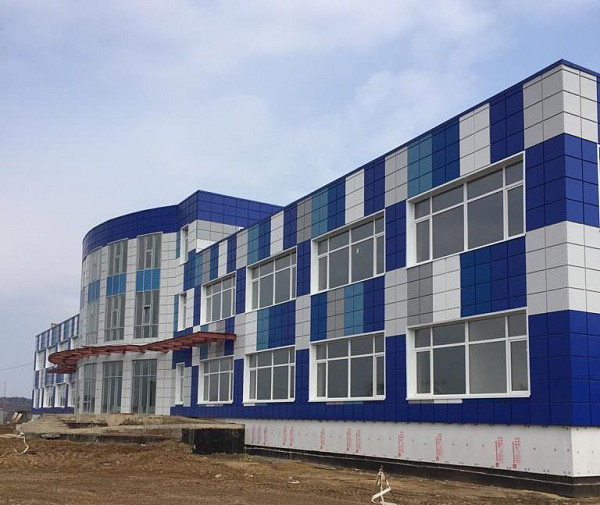

Завершается возведение третьего этажа административно-бытового корпуса.
Завершается возведение третьего этажа административно-бытового корпуса.
